“Azərsu” 72 milyon dollar pulu batırıb –Hesablama Palatası layihədə ciddi qusurlar aşkar etdi

Hesablama Palatası “Azərsu” Açıq Səhmdar Cəmiyyətinin icra etdiyi “Bakı şəhərinin Pirşağı qəsəbəsində Çirkab Sularının Təmizlənməsi Qurğusu” layihəsinin audit nəticələrini açıqlayıb.

Azpost.info bildirir ki, bərbad şəkildə icra olunmuş bu layihədə çox ciddi qusurlar ortaya çıxıb.

Qeyd edək ki, Koreya İxrac-İdxal Bankından alınan kredit hesabına həyata keçirilən bu layihə Prezident İlham Əliyevin 29 yanvar 2019-cu ildə təsdiq edilmiş “Azərbaycan Respublikası regionlarının 2019–2023-cü illərdə sosial-iqtisadi inkişafı Dövlət Proqramı” çərçivəsində aparılıb.

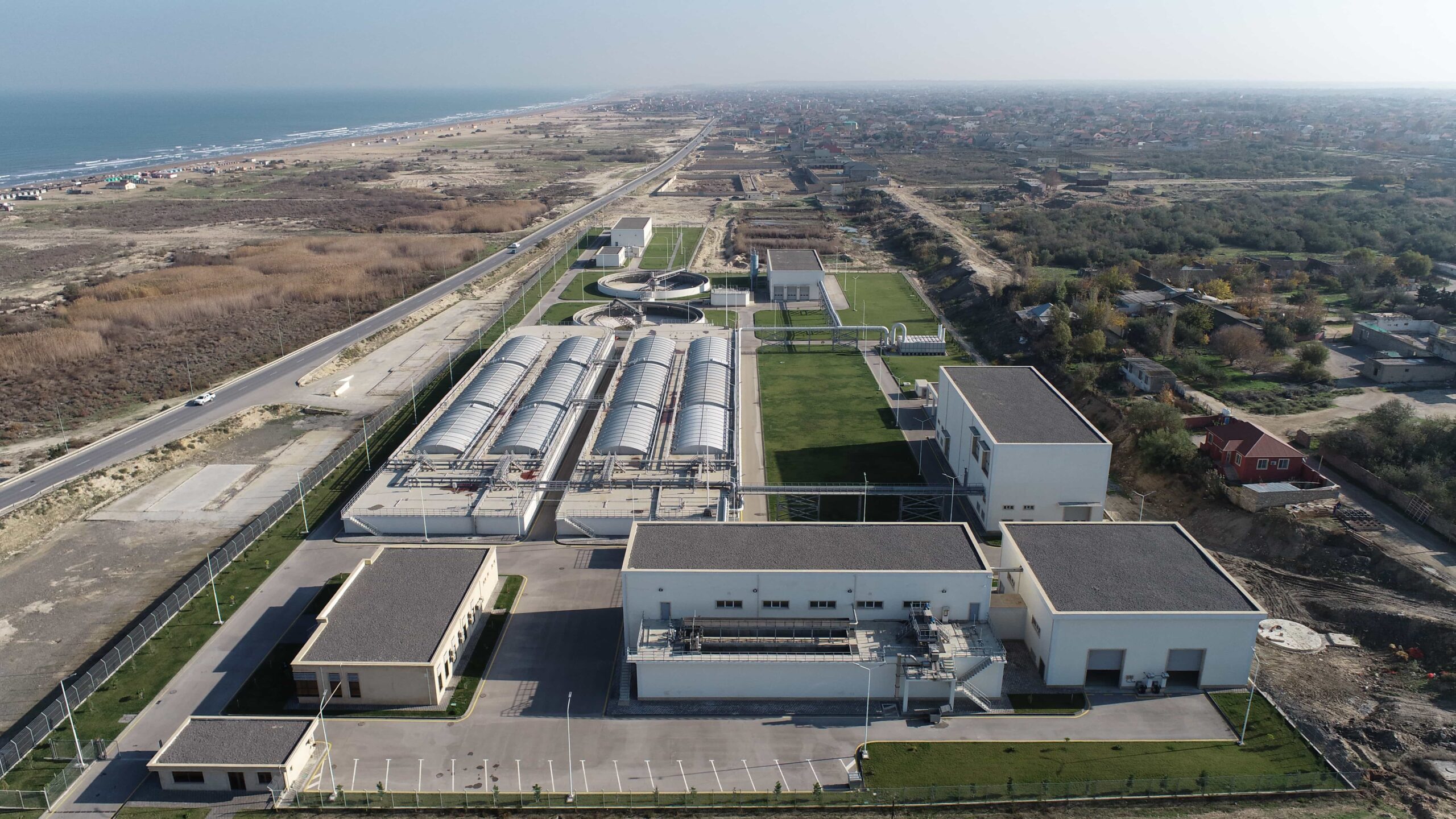

Layihənin məqsədləri 40000,0 m³/gün gücündə olan Pirşağı Çirkab Sularının Təmizlənməsi Qurğusunun tikilməsi ilə Xəzər dənizinin suyunun keyfiyyətinin qorunmasından ibarət olub.

Layihə çərçivəsində Bakı şəhərinin Sabunçu rayonunun Pirşağı, Kürdəxanı, Bilgəh, Nardaran və Maştağa, Abşeron rayonunun Novxanı, Goradil, Fatmayı, Mehdiabad, Məmmədli və Digah qəsəbələrində ictimai su obyektinin keyfiyyətinin qorunması, suyun çirklənməsinin qarşısının alınması və Xəzər dənizində suyun keyfiyyətinin yaxşılaşdırılması həyata keçirilməli idi.

Layihənin ümumi dəyəri 72,02 mln. ABŞ dolları olub. Bundan kreditin məbləği 43,5 mln. ABŞ dolları (60,4%), Azərbaycan tərəfinin payının məbləği isə 28,52 mln. ABŞ dolları (39,6%) müəyyən edilib.

Hesablama Palatası tərəfindən aparılmış audit acınacaqlı vəziyyəti üzə çıxarıb.

Məlum olub ki, lazımi koordinasiyanın qurulmaması şəraitində Qurğunun fəaliyyəti üçün kənar texniki şəraitin yaradılması üzrə zəruri maliyyələşdirilmə aparılmayıb. Bu səbəbdən həmin ərazidə su və kanalizasiya sistemi təchizatının çox aşağı səviyyədə olduğu müəyyən edilib.

Qeyd edilənlər səbəbindən yaranmış şərait müvafiq Dövlət Proqramı ilə müəyyən edilmiş hədəflərə çatmayıb. Təmizlənmiş suyun keyfiyyət göstəricilərinin Texniki-İqtisadi Əsaslandırma sənədində göstəriləndən aşağı səviyyədə olub.

Qurğu zəmanət sınaqları keçirilmədən istismara qəbul edilib. Palatanın rəyinə əsasən bu isə Qurğunun hazırda və yaxın gələcəkdə tam gücü ilə təyinatı üzrə işləməsinin mümkünsüz edir.

Rəydə daha sonra deyilir ki, xərclənmiş vəsaitlərin uçotunda və qiymətləndirmələrdə qeyri-dəqiqliklər üzə çıxıb. Bu isə Qurğunun su təmizləmə qabiliyyətini yararsız edib.

Çünki kapitallaşdırılmış məsrəflər qismində uçota alınan Qurğunun xidmət edəcəyi ərazidə illik ən azı 35 milyon manatdan artıq miqdarda vəsaitin itkisinə səbəb olan və itirildiyi rəsmiləşdirilən 50%-dən çox su miqdarı, eləcə də həmin ərazidə su və kanalizasiya sisteminin planlaşdırılan tikinti göstəriciləri gələcəkdə su sərfiyyatının Qurğunun su təmizləmə qabiliyyətini üstələyəcəyini deməyə əsas verib.

“Layihənin istismar müddətinin, eləcə də Qurğunun təchizatı üzrə daxili bazar qiymətlərinin düzgün nəzərə alınmaması, vəsaitlərə qənaət və həmin vəsaitlərdən səmərəli istifadə imkanlarının itirilməsiylə yanaşı, Qurğunun hissələrinin faktiki dəyərinin məzənnə fərqi nəticəsində qiymət artımı, gömrük ödəmələri və kapitallaşan xərclər nəzərə alınmaqla müəyyən edilməməsi Qurğunun ayrı-ayrı hissələrinin əsas vəsait qismində uçota alınmasında da problemlər yaradıb”-deyə Palatanın rəyində bildirilir.

Qeyd edilib ki, Qurğu tam gücü ilə təyinatı üzrə işləməyib: “Ümumiyyətlə Qurğunun təyinatı üzrə tam gücü ilə fəaliyyət göstərməməsi Layihənin ekoloji, sosial, və iqtisadi məqsədlərinə nail olunmayıb”.
